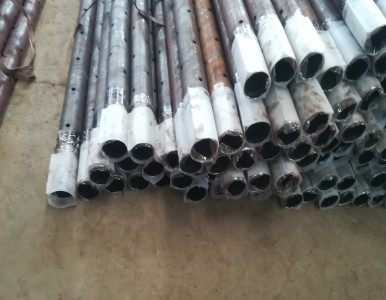

钢花管在钢管的基础上是打了很多的小眼儿,它的主要的作用就是注浆,一般是大范围用在是工程的施工上的,对于钢花管来说,它的注浆的效果是比较好的。
钢管是钢材的一种,不仅仅是用在工程中,更多的是用在了建材,机械领域中的,钢管
的种类和型号是比钢花管要多的多,功能也是比钢花管多,制作的过程是更为复杂的,
钢花管常规规格:Φ42mm、Φ48mm、Φ50mm、Φ60mm、Φ89mm、Φ108mm
钢花管施工工艺:
a.测放桩位,用钻机进行钻孔,并清孔;
b.将钢花管杆体打入孔中,通过压降接头把水泥浆压入钢花管;
c.直至出现压力急剧上升而灌满岩孔,迅速堵浆土封口。
钢花管应用范围
对于岩体较软弱破碎、节理裂隙发育的岩层较为适宜,施工及锚固效果较好。
钢花管压力注浆的加固效果有两方面,一是破裂岩体或软弱土体经压力(一般的稳定压力为1.5-2.OMPa)注浆后,其强度特征值可提高2-10倍,这是被实际工程注浆前后的检测结果对比所证实的;二是注浆结束后注浆钢花管留在岩土体中起到加筋的作用。其加固作用的计算有两种不同的方法,一是作为单根钢花管来计算;二是被加固的岩土体连同钢花管一起作为一种复合材料来计算。
同一平面的接头个数不超过50%,要错开设置。钢花管底部50cm长度内的10个出浆孔为直径6mm。钢管上端100-200cm范围不开出浆孔,底端削尖焊封,滑裂面以下的钢花管沿其长度每隔lm焊上对中支架,上部每隔2m焊1个对中支架。
采用竖向钢花管压力注浆加固边坡的优点是,使用寿命比预应力锚索长得多,且造价便宜20%,不受下滑力方向变化的影响,施工方便。施工时开挖到某一级平台高度后,先施打注浆钢花管,然后向下开挖,可防止边坡向下开挖时产生局部崩塌,起到预加固作用。
施工前要复核钢花管桩位,测量桩位中心在垂直方向上的误差不大于2cm,水平方向误差不大于10cm。
钢花管采用打入式施工,钢花管杆体打入前应采用小钻机钻穿搅拌桩,取芯形成φ80的孔洞后再制安钢花管。钢花管施工角度与水平方向的夹角宜为20°。
钢花管注浆所用的水泥浆水灰比要准确,水泥浆水灰比不大于0.5。若工期紧迫可加入早强剂,早强剂采用NaCl及三乙醇胺,掺入量分别为水泥用量的0.3%及0.03%,拌好的浆液要在初凝前使用完毕。严防石块、杂物混入浆液。
注浆作业应连续,直至一个钢花管注浆完毕,若因故中途停止注浆,应用清水清洗注浆泵及管路,防止浆液在泵体或管路内凝固。注浆压力为0.4-0.6MPa,浆注满后保持稳定压力3-5分钟,预计注浆钢花管每米水泥用量为20kg。
5.注浆前将止回阀与钢花管头部焊接,注浆完成后先关闭阀门再拔出注浆管头。待水泥浆终凝后将止回阀从钢花管上割下,并对其进行全面清洗。
